バンカー改修工事のご案内News

バンカー改修工事実施ホール
  • 排水工事のみ 6か所
    排水工事+オーバーハング(芝修正) 4か所 一部伐採・芝張り実施
工程表

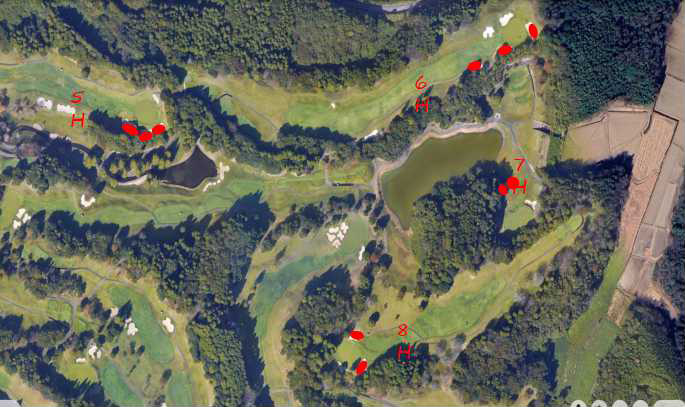

作業エリア 作業内容 工事期間 7月 8月 9月 伐採予定
No.5.ガードバンカー 伐採・芝剥・排水工事 7/1~7/10 8本
No.6.ガードバンカー 伐採・芝剥・排水工事 7/1~7/10 3本
No.8ガードバンカー 排水工事オーバーハング 7/10~7/15
No.7 排水工事修正芝張り 7/15~7/20
本工事の施工に伴い作業音や振動等が生じる可能性がございます。
期間中はお客様にご迷惑をおかけしますが
ご理解ご協力の程よろしくお願い申し上げます。

使用開始予定:8月~
成田ゴルフ倶楽部
